Energia Eólica: como a logística de componentes críticos reduz o tempo de parada

Como a logística de componentes críticos reduz o tempo de parada?

Navegação

Posts Recentes

Energia Eólica: como a logística de componentes críticos reduz o tempo de parada

Você sabia que a indisponibilidade de um único aerogerador pode comprometer a meta de geração de um parque inteiro?

Isso ocorre porque o tempo de inatividade em energia eólica desencadeia um efeito dominó que impacta diretamente a receita e os contratos de energia renovável. Quanto mais remota é a operação, maior é esse reflexo.

Neste artigo, você vai entender como a reposição ágil de componentes críticos encurta o tempo de parada, quais cuidados exigem a escolha do transporte e como a logística ultraexpressa da Prestex atua para manter sua operação ativa diante de imprevistos.

Por que os componentes críticos afetam o tempo de parada

Nem todo componente tem o mesmo peso sobre o tempo de parada. A criticidade depende de dois fatores combinados: o papel que o item exerce na operação do aerogerador e a existência de alternativas para cobrir sua ausência.

Componentes como sensores de velocidade do vento, módulos de controle de pitch, inversores de frequência e itens do sistema elétrico de proteção tendem a ter alta criticidade porque seu funcionamento é condicionante para a operação do conjunto, e porque a compatibilidade com o projeto do fabricante limita as possibilidades de substituição por equivalentes. Um sensor com especificação diferente da prevista no projeto pode não ser reconhecido pelo sistema de controle do aerogerador, mesmo que pareça funcionalmente similar.

Isso significa que a criticidade de uma peça não é uma propriedade genérica, ela precisa ser avaliada caso a caso, considerando o modelo do equipamento, a versão do sistema de controle e as orientações do fabricante.

Generalizações sobre compatibilidade ou impacto podem levar a decisões de reposição equivocadas que prolongam, em vez de reduzir, o tempo de parada.

Do Diagnóstico à Coleta: o que confirmar antes de transportar


Antes de solicitar a coleta, confirme os itens abaixo:

Sobre a peça:

  • Código exato do componente conforme documentação do fabricante
  • Compatibilidade com o modelo e versão do equipamento em campo
  • Disponibilidade real no estoque do fornecedor, não apenas disponibilidade nominal no sistema
  • Origem da peça (estoque próprio, distribuidor, fabricante) e localização física

Sobre o transporte:

  • Dimensões e peso do item embalado
  • Requisitos especiais de manuseio, temperatura ou orientação de carga
  • Embalagem original ou embalagem equivalente recomendada pelo fabricante
  • Documentação necessária: nota fiscal, certificado de origem, documentos técnicos exigidos na entrega

Sobre o prazo:

  • Prazo-limite para a peça chegar ao parque antes que o impacto operacional se agrave
  • Janela de recebimento disponível no parque e contato de plantão
  • Restrições de acesso ao local que possam afetar a entrega final

Esse checklist pode parecer burocrático quando a urgência pressiona a decisão, mas é exatamente nas situações urgentes que uma informação errada custa mais caro.
Dez minutos confirmando esses dados antes da coleta evitam horas de retrabalho depois.

Como escolher o transporte para uma reposição urgente

A escolha do modal para reposição urgente de componentes eólicos depende de quatro variáveis principais: distância da origem ao parque, prazo disponível, dimensões e peso do componente embalado, e condições de acesso ao destino final.

Transporte rodoviário dedicado
Indicado quando a distância é compatível com o prazo disponível e o componente tem dimensões que permitem transporte por veículo convencional. A principal vantagem é a entrega porta a porta sem transbordo — o componente sai da origem e chega ao parque sem ser transferido para outro veículo, o que reduz o risco de avaria e elimina incertezas de conexão. Para parques em regiões com acesso viário razoável e origens próximas, o rodoviário dedicado frequentemente oferece o menor tempo total de entrega.

Modal aéreo com última milha rodoviária
Indicado quando a distância inviabiliza o rodoviário dentro do prazo disponível. O tempo total precisa considerar o trajeto completo: preparação e coleta na origem, deslocamento ao aeroporto, embarque no próximo voo disponível, chegada ao aeroporto de destino e última milha até o parque. Em regiões com aeroportos próximos e boa frequência de voos, esse modal pode reduzir significativamente o tempo de trânsito. Em regiões com aeroportos distantes do parque ou com infraestrutura limitada, o ganho no trecho aéreo pode ser consumido pela última milha.

O que não fazer: assumir que o modal aéreo é sempre mais rápido ou que o rodoviário é sempre mais barato. A decisão correta é baseada no tempo total porta a porta, não no tempo de trânsito de um trecho isolado.

A estimativa de entrega precisa ser feita com base na rota específica, na disponibilidade de voos ou veículos no momento do acionamento e nas condições de acesso ao destino.

Acesso ao Parque, Integridade da Carga e Coordenação da Entrega

Parques eólicos frequentemente apresentam condições de acesso que não estão no roteiro padrão de nenhum operador logístico.

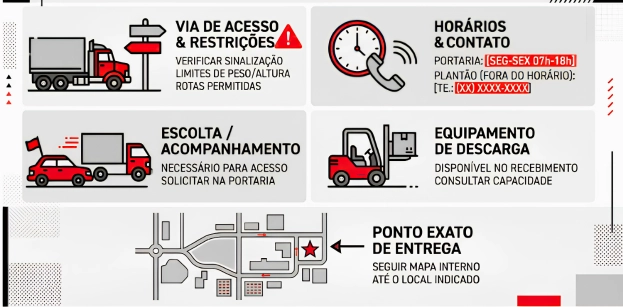

Parques eólicos frequentemente apresentam condições de acesso que não estão no roteiro padrão

Essas condições precisam ser mapeadas antes da coleta, e não descobertas no momento da entrega. Confirme com a equipe do parque:

  • Tipo de via de acesso e restrições para veículos de carga
  • Horário de funcionamento da portaria e contato de plantão fora do horário
  • Necessidade de escolta ou acompanhamento para acesso interno
  • Disponibilidade de equipamento para descarga no recebimento
  • Ponto exato de entrega dentro do parque

Quanto à integridade da carga, componentes eletrônicos e sensores de precisão são sensíveis a impactos, vibrações e variações de temperatura durante o transporte.

Siga sempre as recomendações do fabricante para embalagem, orientação e condições de transporte.

Este guia trata especificamente de componentes de reposição de porte convencional como sensores, módulos eletrônicos, itens elétricos e similares.

Atenção: Pás, torres, naceles e grandes conjuntos mecânicos exigem avaliação logística completamente diferente, com equipamentos especializados e planejamento de rota específico que estão fora do escopo deste conteúdo.



Planejamento de peças para reduzir improvisos

Um planejamento eficaz para componentes críticos de parques eólicos deve considerar quatro elementos:

  1. Criticidade e estoque mínimo
    Para componentes de alta criticidade e longo prazo de aquisição, especialmente itens sujeitos à especificidade do fabricante, manter uma unidade em estoque próprio ou em consignação próxima ao parque pode ser mais econômico do que absorver o custo de uma parada não planejada. A decisão de estocar ou não precisa considerar o custo do estoque versus o custo esperado da parada, ponderado pela frequência histórica de falha.
  2. Fornecedores e rotas homologadas
    Identificar com antecedência quais fornecedores têm os componentes críticos disponíveis, em que localização e com qual prazo de preparação evita a busca de emergência quando a urgência já está instalada. O mesmo vale para rotas de transporte: saber qual modal e qual parceiro logístico consegue atender aquela rota específica no prazo necessário é informação que precisa estar disponível antes do evento, não durante.
  3. Fluxo de escalonamento definido
    Quem aciona o transporte urgente? Com qual alçada de aprovação? Quem comunica o fornecedor e o parque simultaneamente? Um fluxo de escalonamento documentado evita que a urgência operacional seja consumida por dúvidas sobre quem deve fazer o quê.
  4. Cenário hipotético ilustrativo
    Um parque no Nordeste identifica falha em um módulo de controle durante a madrugada. A equipe de manutenção confirma o diagnóstico e o código exato da peça. O comprador de MRO verifica disponibilidade em fornecedor em São Paulo e aciona o parceiro logístico com rota e prazo definidos. A peça é coletada na abertura do fornecedor, transportada por modal aéreo até o aeroporto mais próximo e entregue no parque via veículo dedicado com acesso previamente coordenado. A equipe técnica recebe o componente dentro da janela planejada e inicia a instalação sem espera adicional.

Quais indicadores acompanhar

Medir o desempenho logístico separadamente do tempo total de recuperação do ativo permite identificar onde estão as oportunidades de melhoria, e evitar atribuir à logística um problema que está na disponibilidade da peça ou na capacidade técnica de instalação.

Indicadores logísticos relevantes:

  • Prazo de reposição: tempo entre a confirmação do componente necessário e a entrega no parque. É o indicador central da eficiência logística.
  • Pontualidade: percentual de entregas realizadas dentro do prazo comprometido.
  • Integridade da carga: percentual de componentes entregues sem avaria registrada.
  • Tempo de resposta ao acionamento: quanto tempo leva entre o pedido de coleta e a confirmação de rota e prazo pelo parceiro logístico.

O que não confundir:

O tempo total de recuperação do ativo inclui diagnóstico técnico, disponibilidade da equipe de instalação, tempo de transporte e procedimentos de comissionamento e liberação. A parcela logística é apenas o intervalo entre a confirmação da peça e a entrega no parque. Melhorar esse intervalo tem impacto real no tempo total, mas não resolve gargalos que estão em outras etapas.

Use os dados reais da sua operação para estabelecer a linha de base e definir metas de melhoria. Benchmarks genéricos de mercado raramente refletem as condições específicas de cada parque e rota.

Prestex: transporte de componentes críticos para o Setor de Energia

Como você pode perceber, reduzir o tempo de espera pela peça certa é uma decisão que começa antes da urgência acontecer, com fornecedores homologados, rotas definidas e um parceiro logístico que consegue responder no prazo que a operação exige.

A Prestex atua no transporte de componentes críticos para operações industriais B2B, com soluções que cobrem desde o rodoviário dedicado para entregas regionais até o modal aéreo para distâncias que exigem maior velocidade. Com atendimento humano 24/7, rastreamento em tempo real e mais de 23 anos de experiência em logística ultraexpressa, a Prestex está preparada para avaliar a solução mais adequada às características da sua carga e ao prazo da sua operação.

Quer avaliar como o transporte de componentes críticos pode ser estruturado para reduzir o tempo de parada no seu parque? Fale com um especialista da Prestex.

Falar com um especialista →

Perguntas Frequentes

O que torna um componente de aerogerador crítico do ponto de vista logístico?
A combinação entre o papel que ele exerce na operação do equipamento e a ausência de alternativas de substituição imediata. Componentes com alta especificidade de projeto e longo prazo de aquisição têm criticidade logística elevada, independentemente do seu valor unitário.

Como evitar que a urgência leve a uma coleta com informações erradas?
Usando um checklist padronizado que confirme código, compatibilidade, disponibilidade real, dimensões, embalagem e documentação antes de qualquer acionamento. Dez minutos de confirmação evitam horas de retrabalho.

Modal aéreo é sempre a melhor opção para urgências em parques eólicos?
Não. A escolha depende do tempo total porta a porta, considerando a última milha até o parque. Em rotas onde o aeroporto de destino é distante do parque ou com infraestrutura limitada, o rodoviário dedicado pode oferecer tempo total menor.

O que incluir em um plano de peças críticas para parques eólicos?
Criticidade de cada componente, estoque mínimo recomendado, fornecedores e localizações homologadas, prazos de aquisição e um fluxo de escalonamento definido para situações de urgência.

Como separar a parcela logística do tempo total de parada?
Medindo especificamente o intervalo entre a confirmação do componente necessário e a entrega no parque. Diagnóstico, instalação e liberação técnica são parcelas distintas que precisam ser medidas e geridas separadamente.

Cotacao ultraexpressa
